MODEL PERANCANGAN KAPASIITI BESS / KEJURUTERAAN
Cara Saiz Sistem Penyimpanan Tenaga Bateri: Kuasa, Tenaga, Tempoh dan Kemerosotan
Terjemahkan keperluan pengendalian kepada kuasa yang boleh dipertahankan, tenaga yang boleh digunakan dan-jaminan-hidup.
JAWAPAN LANGSUNG
Saiz BESS dengan mentakrifkan kes penggunaan dan menganalisis masa-pemuatan siri atau data penjanaan. Tentukan kuasa yang diperlukan dalam kW atau MW daripada permintaan terkawal maksimum, beban kritikal atau kewajipan perkhidmatan-grid. Tentukan tenaga boleh guna yang diperlukan dalam kWj atau MWj daripada tempoh penghantaran dan profil tenaga. Kemudian laraskan untuk had SOC, kehilangan penukaran, penggunaan tambahan, suhu, kemerosotan, ketersediaan, kekangan cas semula dan-prestasi hayat-akhir. Sahkan keputusan dengan simulasi penghantaran dan jadual prestasi kontrak.
KUASA
keperluan kW / MW
TENAGA
Boleh guna kWj / MWj
TEMPOH
Tenaga ÷ kuasa
JAMINAN
Tamat-keluaran-hidup
BESS tidak boleh bersaiz daripada satu bil elektrik bulanan, label "dua-jam" generik atau kapasiti plat nama pembekal sahaja. Penarafan yang betul bergantung pada masa kuasa diperlukan, berapa lama ia mesti dikekalkan, berapa kerap kitaran bateri, apa rizab mesti kekal, dan sempadan ukuran yang dijamin.
Untuk rangka kerja kejuruteraan dan perolehan yang lebih luas, bacapanduan sistem penyimpanan tenaga bateri yang lengkapsebelum meluluskan pengesyoran kapasiti.
Semakanbagaimana sistem storan tenaga bateri berfungsiuntuk memahami cara SOC, had BMS dan keadaan operasi PCS mempengaruhi output yang tersedia.
Di Halaman Ini
- Kuasa, tenaga dan tempoh: perbezaan penting
- Langkah 1: tentukan kes penggunaan dan peraturan pengendalian
- Langkah 2: kumpulkan dan sahkan data siri-masa
- Langkah 3: hitung kuasa yang diperlukan
- Langkah 4: kira tenaga boleh guna
- Langkah 5: model tetingkap SOC dan rizab
- Langkah 6: gunakan kecekapan dan penggunaan tambahan
- Langkah 7: ambil kira kemerosotan dan penambahan
- Langkah 8: sertakan suhu, ketersediaan dan penurunan nilai
- Langkah 9: model cas semula dan perkhidmatan bertindan
- Langkah 10: tukar model kepada jaminan
- Contoh saiz ilustrasi: pencukuran puncak
- Senarai semak perolehan saiz BESS
- Soalan lazim
- Kesimpulan
Kuasa, tenaga dan tempoh: perbezaan penting
JAWAPAN CEPAT
Kuasa (kW atau MW) ialah kadar di mana BESS mengecas atau menyahcas. Tenaga (kWj atau MWj) ialah jumlah yang boleh dihantar atau diserap. Tempoh dalam jam sama dengan tenaga boleh guna dibahagikan dengan kuasa nyahcas pada keadaan operasi yang dinyatakan.
|
Kuantiti |
Maknanya |
Contoh soalan |
|
kuasa |
Kadar caj/pelepasan serta-merta atau berterusan. |
Bolehkah BESS mengurangkan puncak tapak 1.8 MW kepada sasaran 1.2 MW? |
|
Tenaga |
Jumlah tenaga elektrik yang boleh digunakan di atas tingkap penghantaran. |
Bolehkah ia membekalkan beban yang diperlukan sepanjang tempoh puncak? |
|
Tempoh |
Tenaga boleh guna ÷ kuasa nyahcas. |
Berapa lama kuasa undian boleh dikekalkan? |
|
C{0}}kadar |
Kuasa berbanding kapasiti bateri. |
Adakah sel/rak menyokong kuasa yang diperlukan tanpa penuaan yang berlebihan? |
Sistem 1 MW / 2 MWj nominal diterangkan sebagai storan dua-jam pada 1 MW, tetapi tempoh penghantaran sebenar mungkin lebih rendah jika 2 MWj ialah tenaga papan nama dan projek menggunakan had SOC, kerugian, bantuan atau degradasi. Sentiasa nyatakan sama ada tenaga ialah plat nama DC, DC boleh guna, PCS AC atau titik-sambungan-AC.

Langkah 1: tentukan kes penggunaan dan peraturan pengendalian
Kes penggunaan kemudahan dibandingkan dalamPanduan praktikal C&I BESS.
Mulakan dengan falsafah operasi bertulis. Setiap kes penggunaan menghasilkan bentuk beban, keperluan tindak balas dan strategi simpanan yang berbeza. Jika projek menyusun hasil, tentukan perkhidmatan yang mempunyai keutamaan apabila keperluan bercanggah.
|
Kes guna |
Pemandu kuasa |
Pemandu tenaga |
|
Pencukuran puncak |
Perbezaan antara permintaan tidak terkawal dan import sasaran. |
Kawasan di atas sasaran merentasi tetingkap puncak. |
|
Masa-penggunaan-anjakan |
Kadar pelepasan yang dikehendaki atau had tapak/import. |
Tenaga bergerak antara tempoh harga selepas kerugian. |
|
Penggunaan solar{0}}sendiri |
Lebihan PV, had eksport atau tahap pengurangan. |
Lebihan pengeluaran tersedia dan kemudian dimuatkan. |
|
Sandaran |
Beban kritikal yang bertepatan, permulaan motor dan langkah beban. |
Autonomi yang diperlukan serta strategi mulakan semula dan simpanan. |
|
Perkhidmatan grid |
Kapasiti dan ketepatan tindak balas yang dikontrakkan. |
SOC diperlukan untuk mengekalkan atau mengimbangi perkhidmatan. |
Untuk permintaan-aplikasi pengurusan, periksasistem bateri pencukur puncakhanya selepas mengesahkan selang kemudahan-profil beban dan peraturan tarif.
Langkah 2: kumpulkan dan sahkan data siri-masa
- Beban kemudahan selang-sebaik-baiknya tahun yang mewakili pada resolusi yang sesuai untuk kes penggunaan.
- PV atau profil penjanaan lain, kekangan pengurangan dan eksport.
- Selang tarif, -pengiraan caj permintaan dan peraturan ratchet.
- Senarai beban-kritikal, arus permulaan dan autonomi yang diperlukan.
- Grid-isyarat perkhidmatan, masa tindak balas, telemetri dan peraturan ketersediaan.
- Pertumbuhan beban yang dirancang, perubahan pengeluaran dan penambahan PV/EV masa hadapan.
- Jurang data, outlier, isu zon siang-penjimatan/masa-dan sempadan meter.
Kualiti data adalah sebahagian daripada saiz. Puncak yang hilang, rekod purata 15 minit atau meter yang terletak di hulu beban tidak dimodelkan boleh mengubah pengesyoran. Dokumen peraturan pembersihan dan simpan set data asal untuk audit.

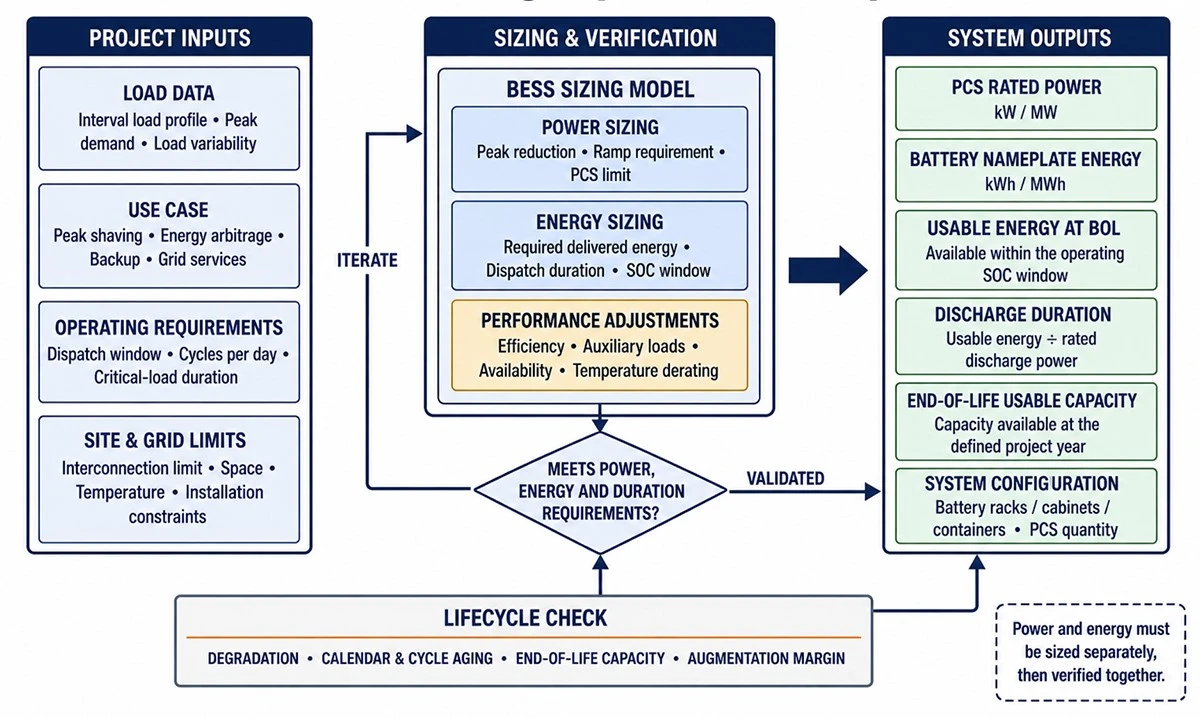

Langkah 3: hitung kuasa yang diperlukan
Untuk pencukuran puncak, kuasa nyahcas yang diperlukan adalah lebih kurang beban melebihi had import sasaran, tetapi nilai akhir mesti termasuk margin kawalan, kelewatan tindak balas dan ralat ramalan. Untuk sandaran, gunakan beban kritikal yang bertepatan dan gelagat sementara dan bukannya jumlah setiap plat nama. Untuk perkhidmatan grid, gunakan kapasiti yang dikontrakkan dan ambil kira keperluan kuasa-reaktif serentak yang mungkin menggunakan keupayaan kuasa ketara-PCS.
PENGAMBILAN KUNCI
Penarafan PCS tidak selalu sama dengan kuasa aktif yang tersedia. Suhu ambien yang tinggi, voltan DC, had arus bateri, tugas kuasa-reaktif, voltan grid dan tempoh beban lampau boleh mengurangkan kW yang boleh dihantar.
gunaKomponen BESS dijelaskanuntuk menyelaraskan sampul surat semasa bateri, penarafan PCS dan andaian penghantaran EMS.
Langkah 4: kira tenaga boleh guna
Untuk obligasi kuasa-yang berterusan, tenaga boleh guna awal menyamai kuasa nyahcas yang diperlukan didarab dengan tempoh. Untuk beban berubah-ubah, sepadukan kuasa yang diperlukan dari semasa ke semasa. Kemudian tambah tenaga yang diperlukan untuk menampung kerugian penukaran dan beban tambahan mengikut sempadan ukuran yang ditentukan.
|
Lapisan saiz |
Pengiraan konsep |
|
Tenaga AC yang diperlukan |
Integral kuasa dihantar yang diperlukan pada tetingkap penghantaran. |
|
Tenaga input PCS |
Tenaga AC ÷ nyahcas-kecekapan penukaran yang diperlukan. |
|
Tenaga yang boleh digunakan bateri |
Tenaga input PCS + bateri-elaun sisi/bantuan dalam sempadan yang ditetapkan. |
|
Dipasang permulaan-tenaga hidup- |
Keperluan boleh guna dilaraskan untuk tetingkap SOC, suhu dan margin awal. |
|
Memasang-asas-hidup |
Permulaan-dari-kapasiti hayat atau penambahan yang dirancang dilaraskan untuk jaminan kemerosotan. |
Jangan gabungkan setiap ketidakpastian menjadi satu margin yang tidak dapat dijelaskan. Tunjukkan pecahan SOC, kecekapan, tambahan, suhu, kemerosotan dan ketersediaan secara berasingan supaya pemilik boleh menyemak dan merundingkan setiap andaian.
Langkah 5: model tetingkap SOC dan rizab

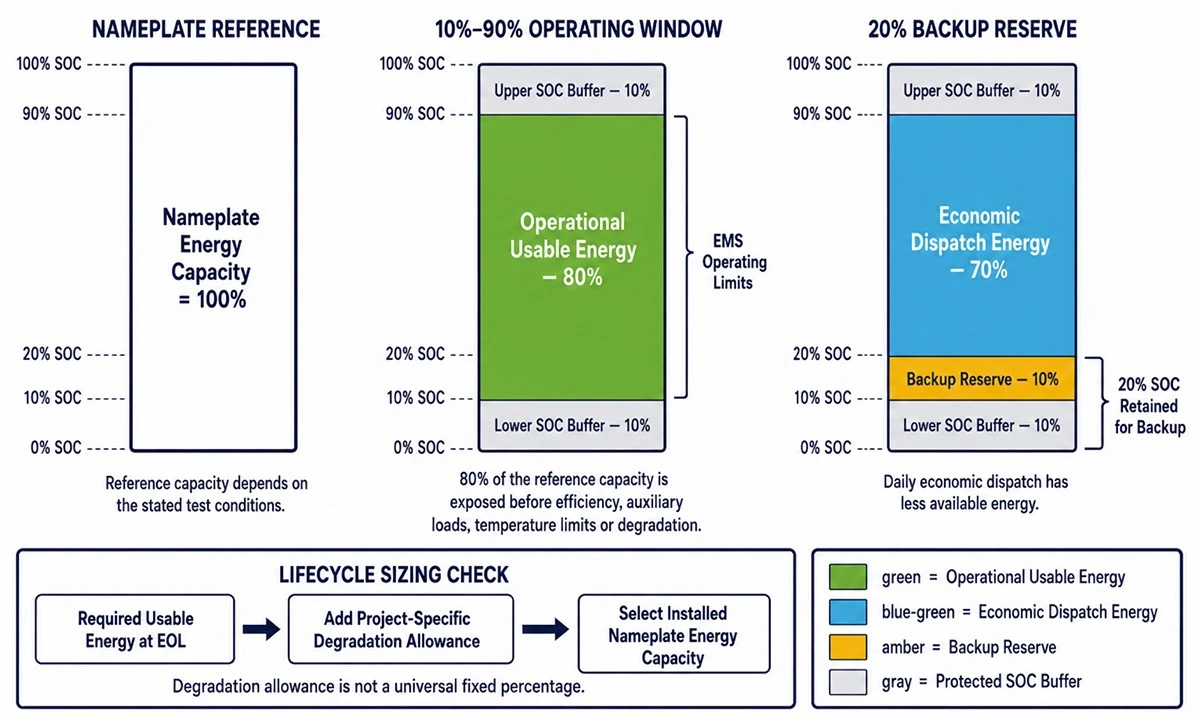

Papan Nama, Boleh Digunakan dan Kapasiti Tenaga BESS Terpelihara
EMS boleh menghalang operasi pada SOC minimum dan maksimum mutlak untuk melindungi bateri, mengekalkan margin penentukuran atau mengekalkan rizab sandaran. Tetingkap operasi 10%–90% mendedahkan 80% kapasiti rujukan yang berkaitan sebelum had lain. Jika 20% SOC mesti kekal untuk sandaran, penghantaran ekonomi harian mempunyai tenaga yang lebih sedikit.
Langkah 6: gunakan kecekapan dan penggunaan tambahan
Kecekapan-perjalanan pergi balik berguna untuk pemodelan ekonomi tetapi boleh menyembunyikan kehilangan caj dan nyahcas berasingan yang diperlukan untuk pengiraan kapasiti. Dapatkan lengkung kecekapan merentas kuasa dan voltan, bukan sahaja nilai puncak. Tentukan sama ada HVAC, pam, pemanas, kawalan, pengubah dan penggunaan siap sedia disertakan.
- Kecekapan cas dan kecekapan nyahcas mengikut titik operasi.
- Kehilangan pengubah dan kabel pada sempadan yang ditentukan.
- Tenaga penyejukan/pemanasan pada keadaan ambien bermusim.
- Bersedia dan mengawal kuasa dalam tempoh tinggal yang lama.
- Tenaga pemulihan diperlukan selepas peristiwa penghantaran.
Laluan DC yang panjang boleh menjejaskan andaian kerugian; gunakanPanduan pemilihan kabel BESSuntuk menyelaraskan kehilangan konduktor, penurunan voltan dan suhu operasi dengan model.
Langkah 7: ambil kira kemerosotan dan penambahan
Kapasiti bateri dan keupayaan kuasa berubah mengikut masa kalendar dan berbasikal. Model kalendar dan penuaan kitaran menggunakan suhu yang dimaksudkan, purata SOC, kedalaman nyahcas, kadar-C dan daya pengeluaran tahunan. Waranti pembekal mungkin mengehadkan kitaran, daya pemprosesan tenaga, suhu operasi atau tetingkap SOC; penghantaran kewangan mesti menghormati syarat-syarat tersebut.
|
Strategi |
Faedah |
Berdagang-off |
|
Permulaan-daripada-kehidupan yang terlalu besar |
Reka bentuk awal yang mudah; tiada pembinaan kemudiannya dirancang. |
Kos pendahuluan yang lebih tinggi dan kapasiti awal yang kurang digunakan. |
|
Pembesaran yang dirancang |
Menambah kapasiti apabila degradasi berlaku. |
Keserasian peralatan masa hadapan, gangguan, pembinaan dan risiko harga. |
|
Penyusutan operasi |
Melindungi kehidupan dengan mengehadkan SOC, kuasa atau daya pengeluaran. |
Boleh mengurangkan hasil atau kapasiti perkhidmatan. |
|
Waranti-penghantaran sejajar |
Mengekalkan operasi dalam had kontrak. |
Memerlukan kawalan EMS dan data boleh diaudit. |
JAWAPAN CEPAT
Pengukuran-hayat-bermakna BESS masih mesti memenuhi kuasa terjamin yang diperlukan dan tenaga boleh guna pada tahun hadapan yang ditetapkan, profil operasi dan keadaan ujian. Tepati ini melalui pembahagian saiz awal, penambahan atau gabungan-dan nyatakan pelan secara kontrak.
Langkah 8: sertakan suhu, ketersediaan dan penurunan nilai
Keadaan sejuk boleh menyekat kuasa pengecasan; suhu tinggi boleh mengurangkan PCS atau kuasa bateri dan meningkatkan permintaan tambahan. Ketinggian boleh menjejaskan penyejukan dan penebat. Pemodelan ketersediaan harus memisahkan penyelenggaraan berjadual, gangguan paksa, operasi separa-kuasa, gangguan grid dan pengurangan luaran. Tentukan sama ada keupayaan separa dikira sebagai tersedia.
Langkah 9: model cas semula dan perkhidmatan bertindan
Lebihan PV, eksport dan interaksi rizab dibangunkan dalamsolar-tambah-panduan storan.
Acara pelepasan hanyalah separuh kitaran. Sahkan apabila tenaga dan kapasiti grid/PV yang mencukupi tersedia untuk dicas semula, sama ada pengecasan mewujudkan puncak permintaan baharu dan sama ada sistem boleh memulihkan rizab sebelum acara seterusnya. Untuk perkhidmatan bertindan, simulasikan keutamaan, tempahan SOC dan had kuasa serentak daripada menambah anggaran hasil bebas.
Projek dengan penghantaran utiliti aktif boleh membandingkan andaian dengangrid-storan bateri yang disambungkansambil merawat kelulusan interkoneksi dan kelayakan pasaran secara berasingan.
Langkah 10: tukar model kepada jaminan
- Kuasa cas/nyahcas yang dinilai, tempoh dan beban lampau pada voltan, suhu dan tugas reaktif yang dinyatakan.
- Tenaga yang boleh digunakan pada sempadan pengukuran AC/DC yang ditentukan dan tetingkap SOC.
- Permulaan-kaedah-hidup dan-akhir-kaedah ujian kapasiti hayat.
- Pengecasan, pelepasan dan sempadan kecekapan-perjalanan.
- Penggunaan tambahan dalam operasi dan siap sedia.
- Definisi ketersediaan, pengecualian, tempoh pengiraan dan remedi.
- Keluk degradasi, andaian pemprosesan/kitaran/suhu dan kewajipan penambahan.
- Ketepatan meter, pengekalan data, toleransi ujian dan kaedah pembetulan.
Contoh saiz ilustrasi: pencukuran puncak
Untuk analisis ambang penuh dan lantunan, teruskan kePanduan pencukuran puncak BESS.
Andaikan sebuah kilang mahu mengehadkan import grid pada 1,200 kW. Data selang menunjukkan maksimum 1,650 kW dan puncak tidak teratur yang berlangsung kira-kira 90 minit. Keperluan kuasa bukan 450 kW secara automatik untuk 1.5 jam: jurutera mesti menyepadukan kawasan melebihi 1,200 kW, ujian ramalan/kawalan kelewatan, sahkan cas semula tanpa lantunan semula dan simulasi berbilang puncak.
|
Input |
Nilai ilustrasi |
Had penting |
|
Sasaran import |
1,200 kW |
Mesti sepadan dengan ukuran tarif dan meter kawalan. |
|
Beban diperhatikan maksimum |
1,650 kW |
Satu maksimum sejarah bukanlah asas reka bentuk yang lengkap. |
|
Pelepasan maksimum awal |
450 kW ditambah margin kawalan yang wajar |
Tertakluk kepada PCS/bateri berkurangan. |
|
Tenaga melebihi sasaran |
Dikira daripada profil selang |
Bukan sekadar kuasa maksimum × tetingkap puncak penuh. |
|
Rizab dan kerugian |
Ditambah sebagai faktor model yang berasingan |
Mesti menggunakan syarat dan sempadan yang ditetapkan. |
|
Akhir-keperluan-hidup |
Perkhidmatan yang sama dalam tahun jaminan yang ditetapkan |
Memerlukan rawatan degradasi/peningkatan. |
Contoh ini menerangkan kaedah tetapi bukan reka bentuk projek. Saiz akhir memerlukan data selang yang disahkan, kajian tapak, kod yang berkenaan dan keluk prestasi pembekal.
Senarai semak perolehan saiz BESS
- Kes penggunaan, keutamaan penghantaran dan mod pengendalian yang diluluskan.
- Data beban/penjanaan bermeter disahkan dan diarkibkan.
- Sempadan pengukuran kuasa dan tenaga ditakrifkan.
- Rizab SOC, suhu dan andaian penurunan harga didokumenkan.
- Keluk kecekapan dan beban tambahan disertakan.
- Pelan degradasi, pemprosesan dan penambahan sejajar dengan jaminan.
- Isi semula tetingkap dan konflik perkhidmatan bertindan-disimulasikan.
- Kes sensitiviti selesai untuk pertumbuhan beban, cuaca dan ralat ramalan.
- Jadual prestasi terjamin-dimasukkan dalam tender dan kontrak.

Minta Semakan Awal Saiz BESS
Hantar SINELINK beban selang atau profil penjanaan, perkhidmatan sasaran, voltan grid, tempoh yang diperlukan, keadaan tapak dan pasaran pematuhan.
Soalan lazim
Berapa kWj storan bateri yang saya perlukan?
Kira tenaga yang diperlukan ke atas profil penghantaran sebenar, kemudian laraskan untuk had SOC, kehilangan, tambahan, suhu dan degradasi. Profil muat dan kes penggunaan diperlukan.
Apakah perbezaan antara kW dan kWj?
kW ialah kuasa; kWj ialah tenaga. Sistem dengan kuasa boleh guna 500 kW dan tenaga boleh guna 1,000 kWj mempunyai tempoh dua-jam nominal pada 500 kW.
Bagaimanakah cara saya mengukur BESS untuk pencukuran puncak?
Pilih ambang import sasaran, hitung kuasa dan tenaga di atas garisan itu menggunakan data selang, kemudian simulasikan SOC, ralat ramalan, cas semula dan degradasi.
Bagaimanakah saya boleh menentukan saiz BESS untuk sandaran?
Modelkan beban kritikal yang bertepatan, arus permulaan, kelakuan pulau/pemindahan dan autonomi, kemudian sertakan rizab SOC, kehilangan penukaran, tambahan dan-kemampuan hayat-akhir.
Adakah saya perlu bersaiz dari papan nama atau tenaga yang boleh digunakan?
Gunakan tenaga boleh guna yang terjamin pada sempadan pengukuran projek dan keadaan operasi. Tenaga papan nama sahaja tidak mencukupi.
Apakah itu BESS dua-jam?
Ia secara nominal boleh menyampaikan kuasa yang dinyatakan selama dua jam menggunakan tenaga boleh guna yang dinyatakan. Sahkan SOC, kehilangan, suhu dan keadaan degradasi.
Berapakah saiz terlalu besar yang diperlukan untuk degradasi?
Tiada peratusan universal. Gunakan model penuaan yang dijamin untuk suhu, SOC, C-kadar dan daya pemprosesan yang dimaksudkan atau penambahan pelan.
Adakah kecekapan pergi balik-mempengaruhi saiz?
Ya, tetapi kecekapan cas dan nyahcas serta beban tambahan hendaklah digunakan pada peringkat dan sempadan pengukuran yang betul.
Bolehkah satu BESS melaksanakan beberapa aplikasi?
Ya, tetapi perkhidmatan bertindan bersaing untuk kuasa, SOC, pemprosesan dan ketersediaan. Peraturan keutamaan model dan konflik.
Apakah data yang perlu dihantar untuk saiz awal?
Sediakan beban/penjanaan selang waktu, peraturan tarif atau perkhidmatan, kuasa/tempoh sasaran, data grid, keadaan ambien, keperluan rizab, hayat operasi dan piawaian yang berkenaan.
Perlu menterjemah kes penggunaan projek ke dalam spesifikasi kW/kWj yang boleh dipertahankan?
Kesimpulan
Saiz BESS ialah siri masa-latihan kejuruteraan dan komersial. Tentukan kes penggunaan, kira kuasa dan tenaga boleh guna, model SOC, kerugian, alat bantu, kemerosotan, ketersediaan dan cas semula, kemudian tukar hasilnya kepada jaminan yang boleh diukur. Ini mewujudkan spesifikasi yang boleh dinilai oleh EPC, pembekal, pembangun dan pemberi pinjaman atas dasar yang sama.
